Užklausa gauta sausio pradžioje. Sausio 7 d. atlikta apžiūra objekte: įvertinta esamo vamzdyno būklė, kompresorinės vieta, patalpų išplanavimas po rekonstrukcijos ir darbo vietų, kurioms reikės suspausto oro, išdėstymas. Kitą dieną užsakovui išsiųstas pasiūlymas su preliminariu trasos brėžiniu, kuriame pažymėti visi oro pajungimo taškai. Per savaitę suderinti techniniai klausimai ir sutartis, sausio 15 d. užsakymas patvirtintas.

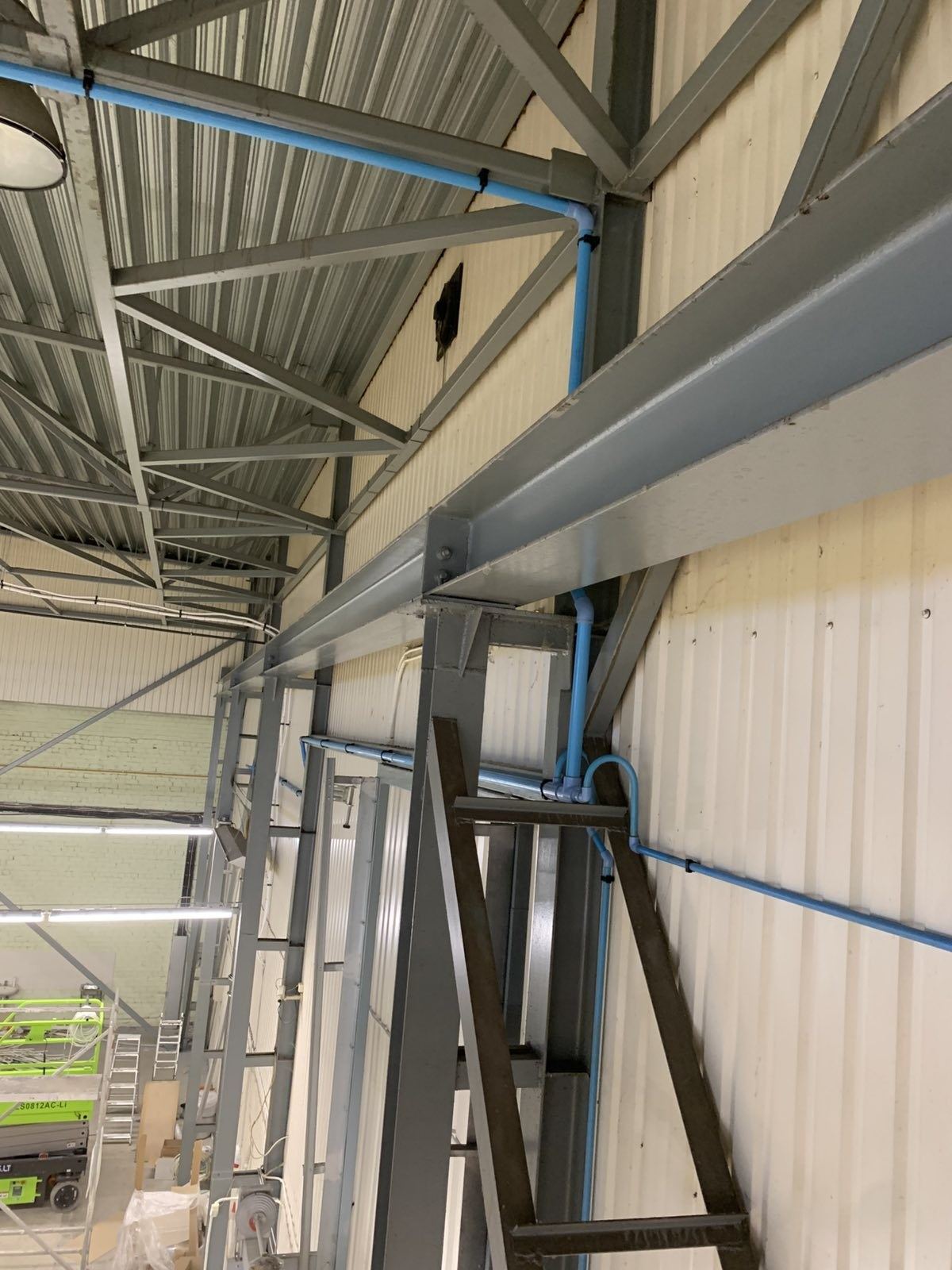

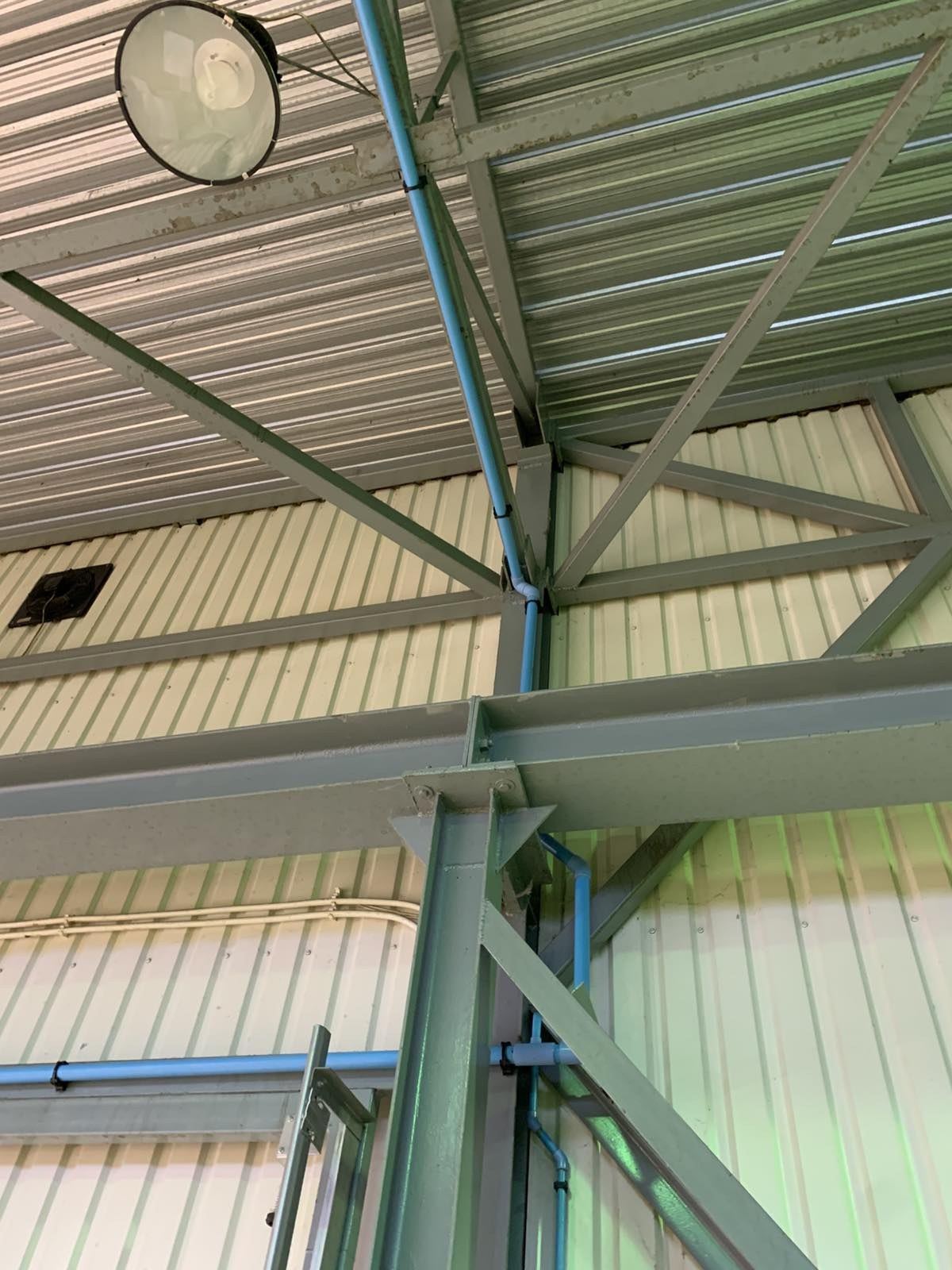

Montavimo planavimas prasidėjo iš karto: sausio 16 d. objektas apžiūrėtas kartu su montuotojais, sutartos trasos tvirtinimo vietos ir darbų seka. Didžioji dalis DN20 ir DN40 komponentų atrinkta iš BADS sandėlio, trūkstami užsakyti pas gamintojo atstovą. Kadangi magistralė tiesiama palei sienų viršų ir per metalo konstrukcijas, darbams aukštyje išnuomotas 8 m žirklinis keltuvas.

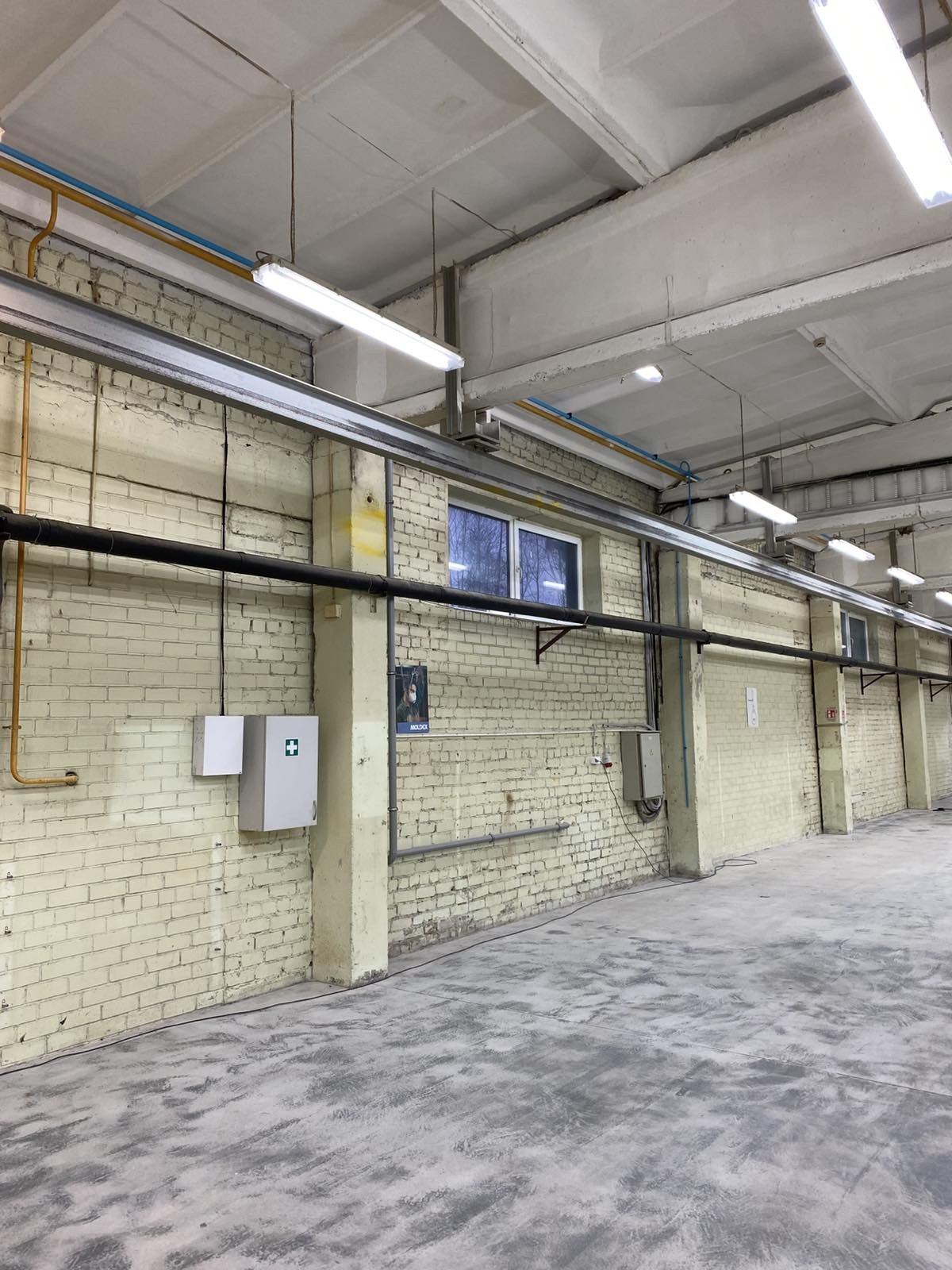

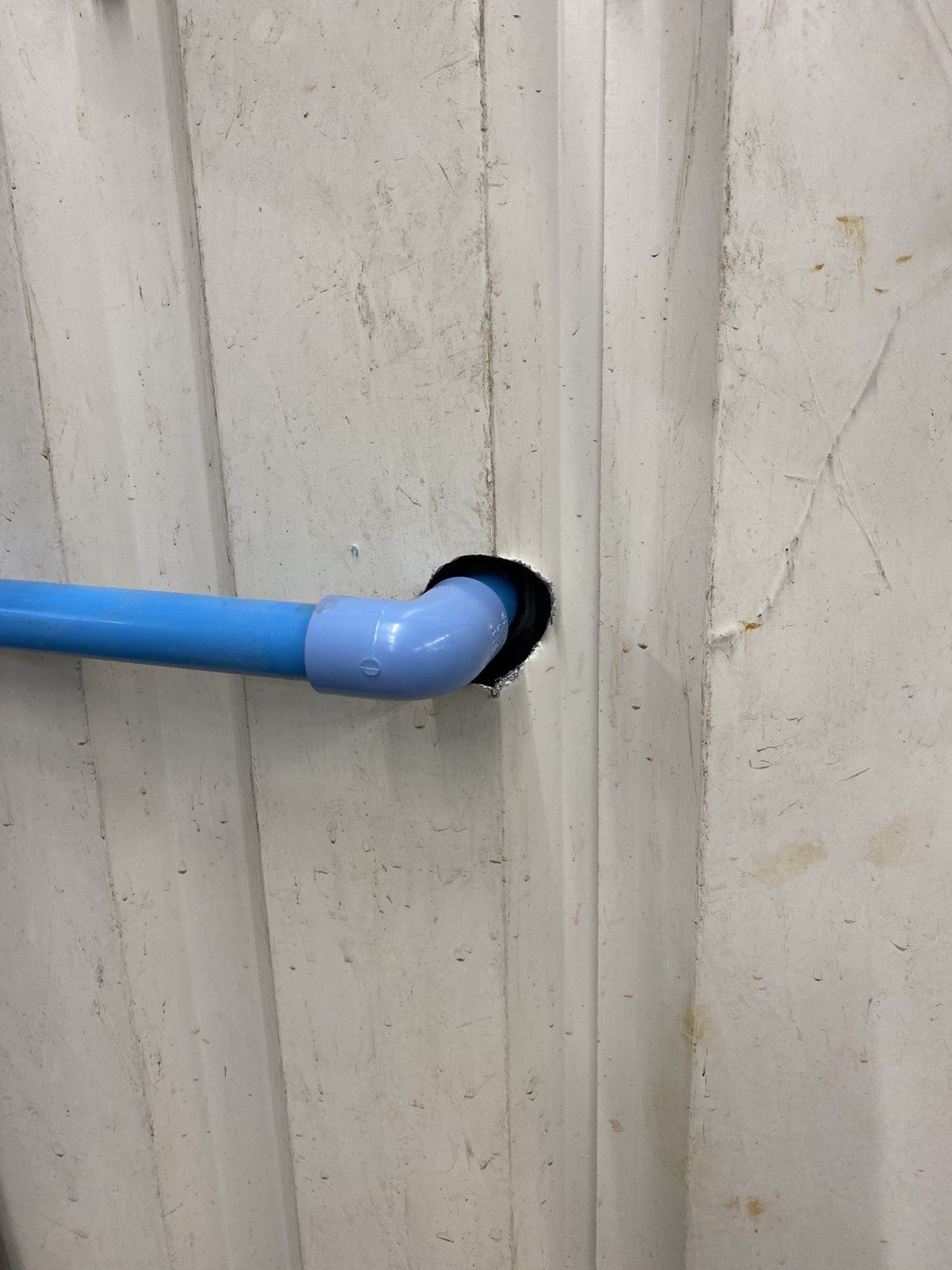

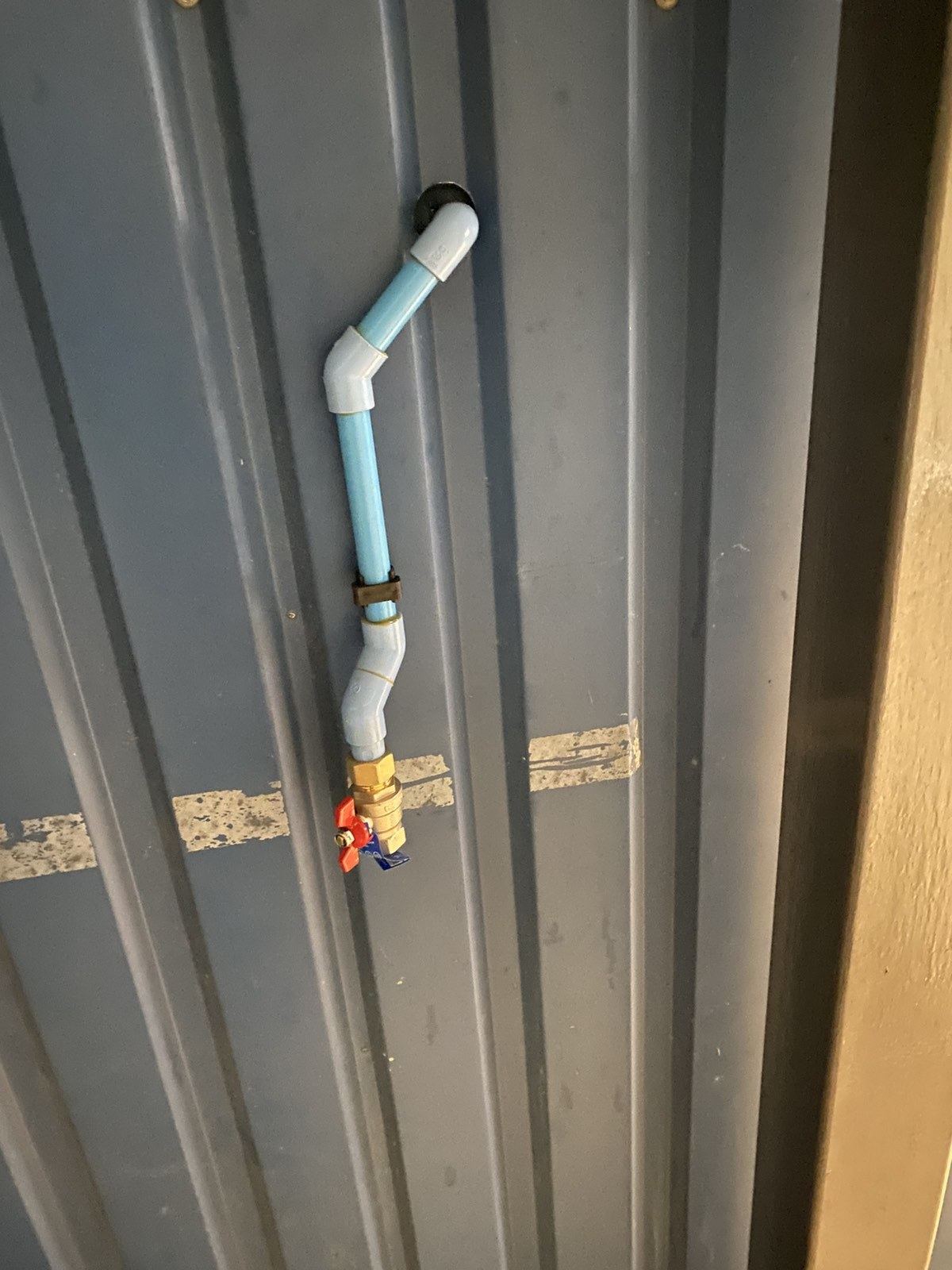

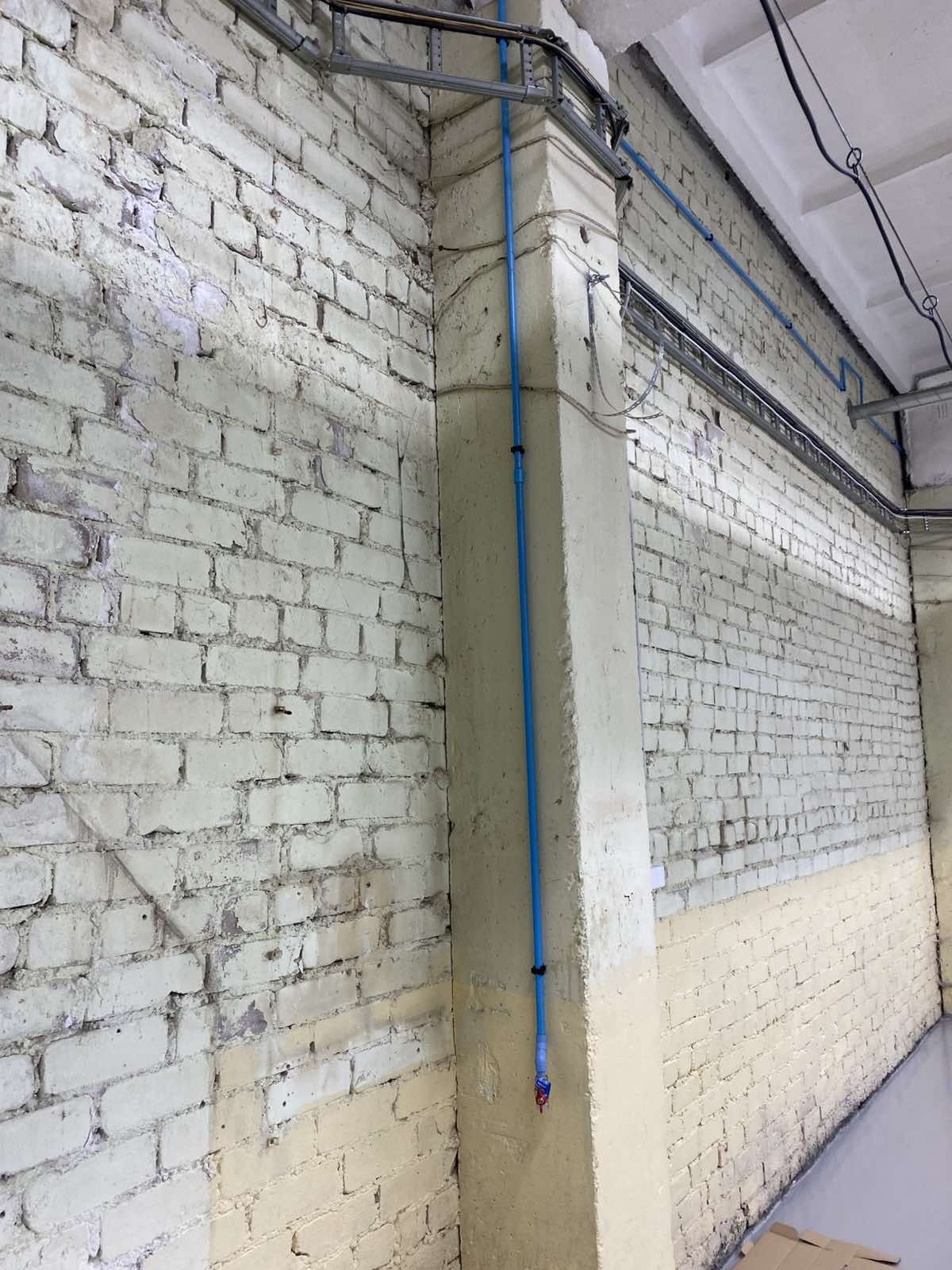

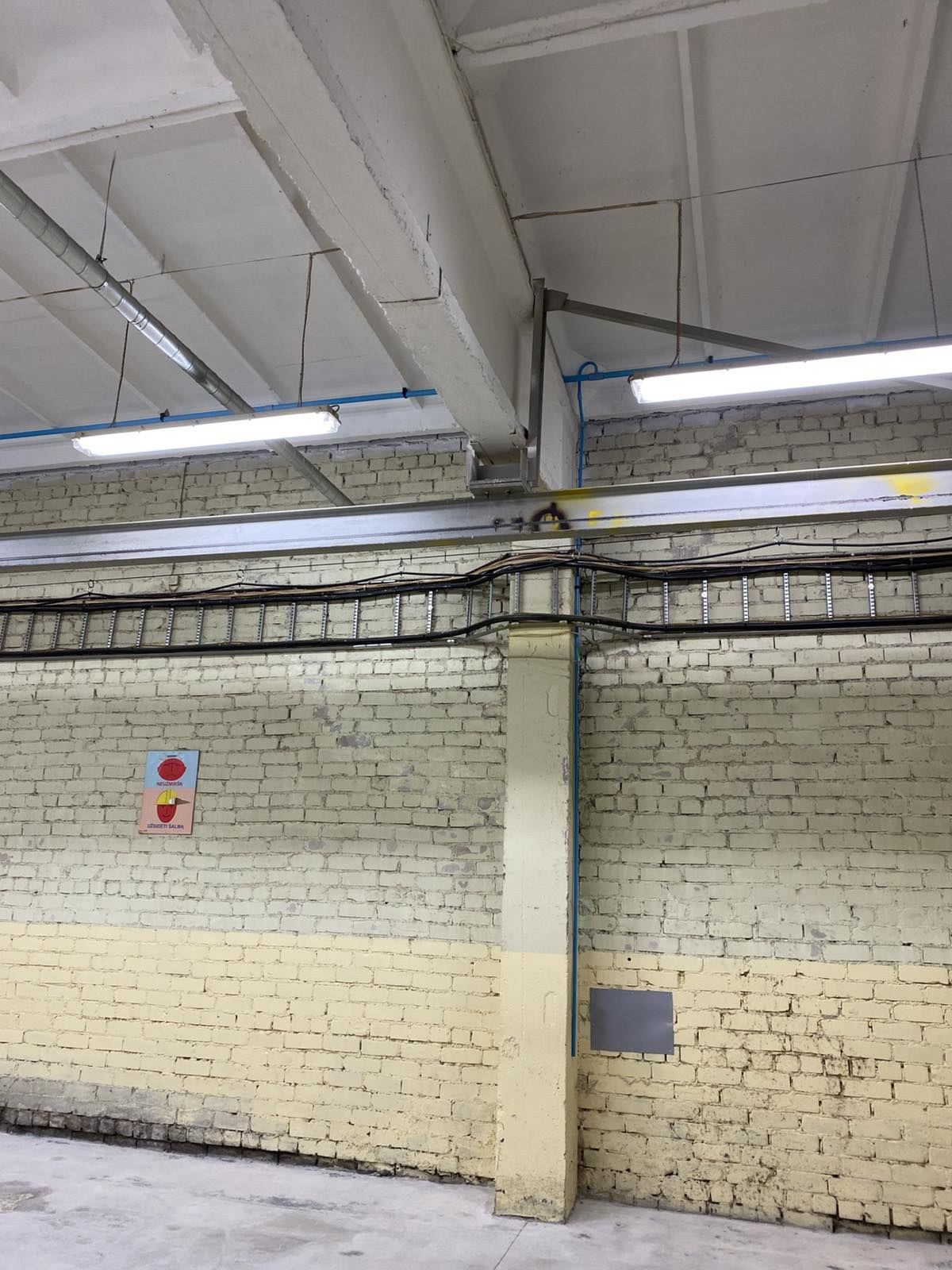

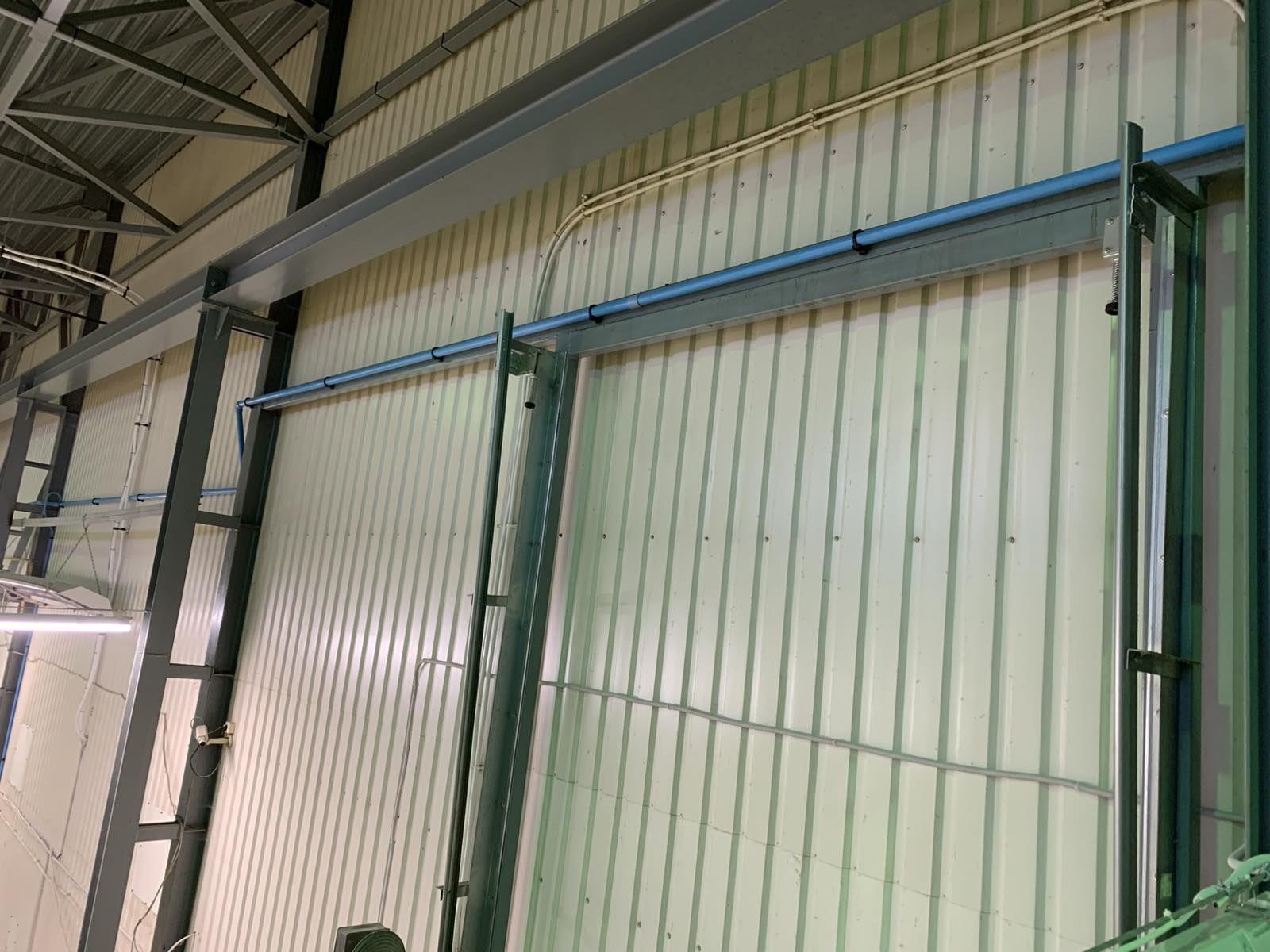

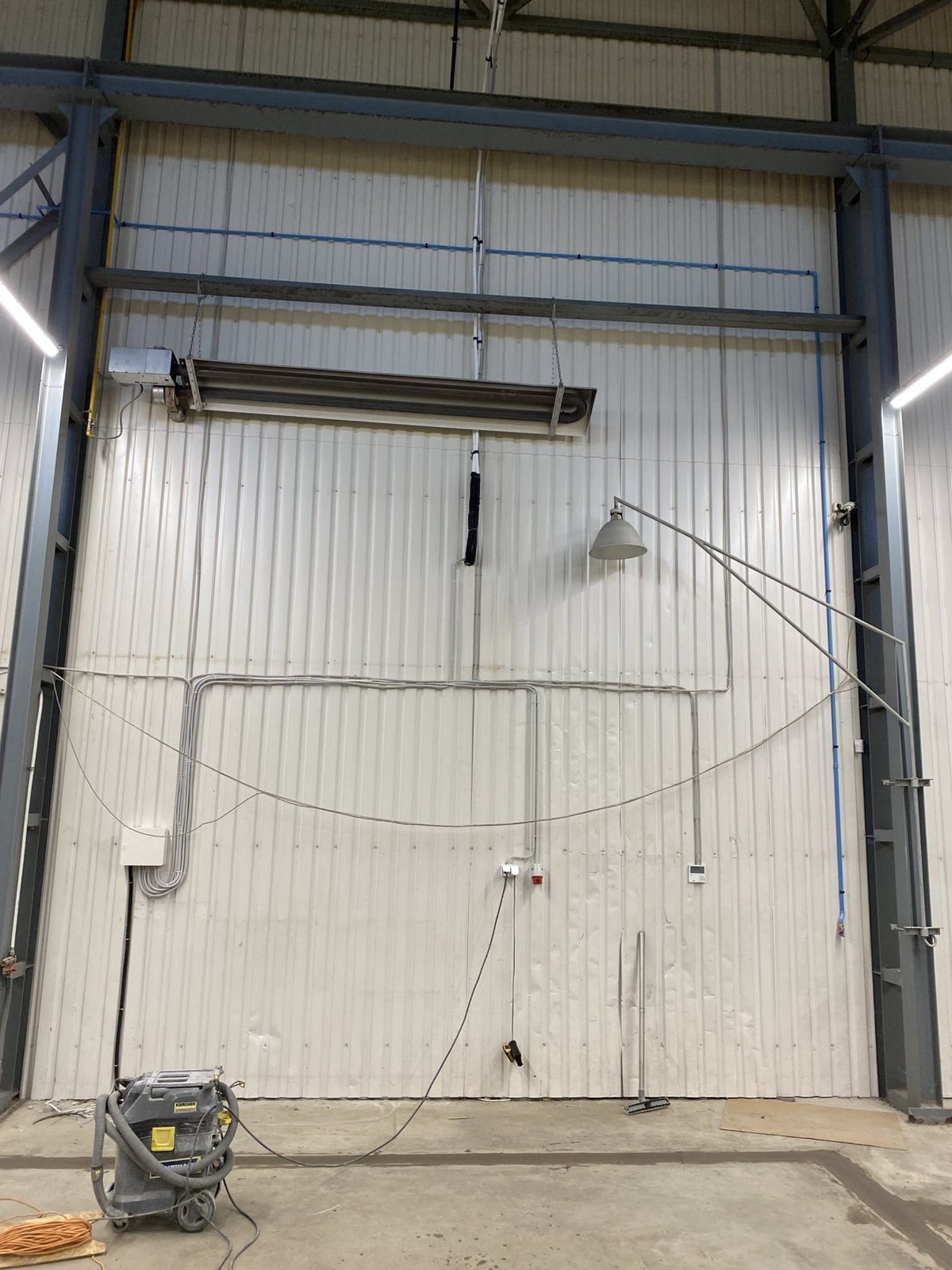

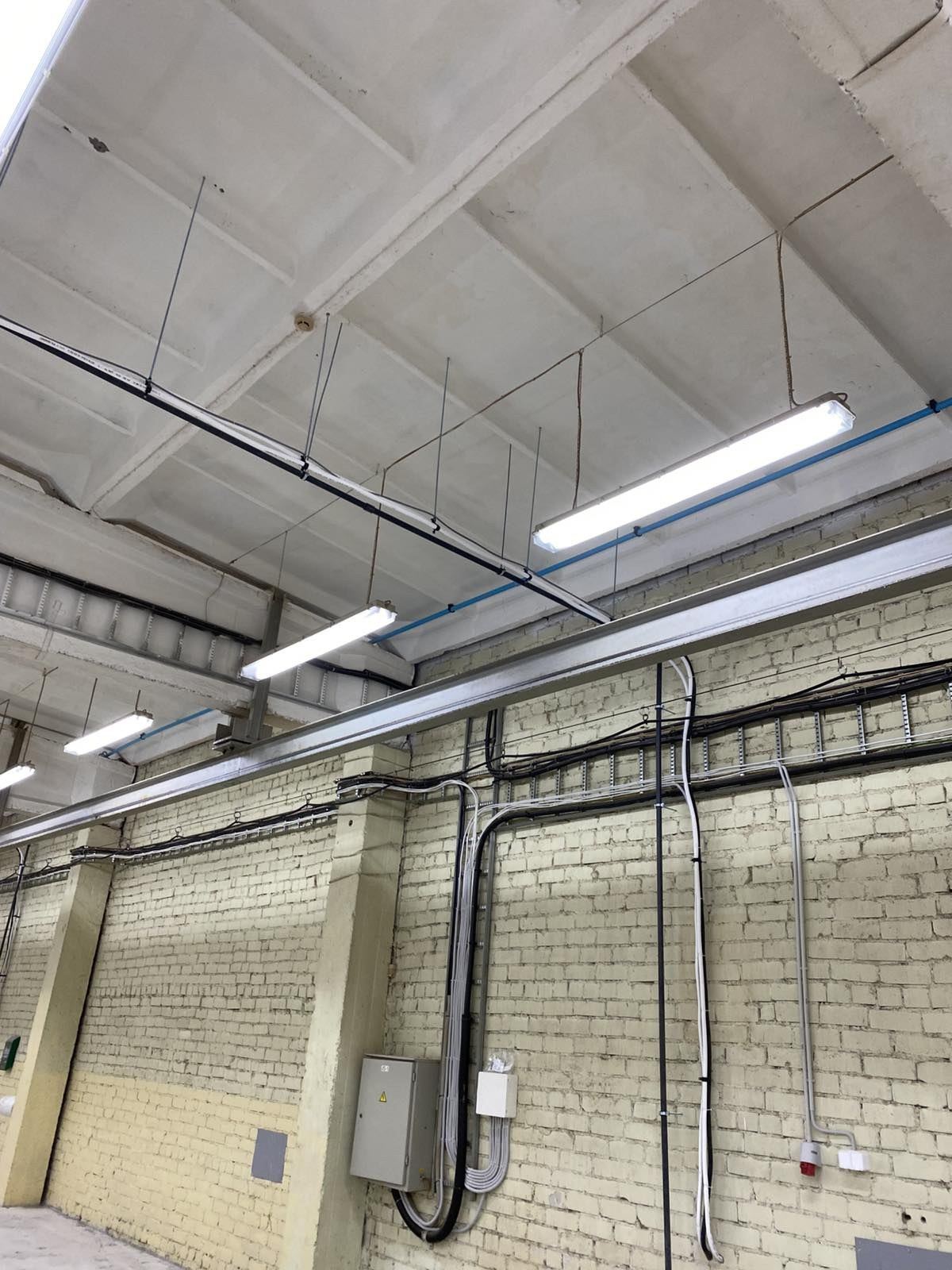

Objekte lygiagrečiai dirbo kiti rangovai, todėl viena patalpa laikinai tapo neprieinama – montavimas joje perkeltas į kitą savaitę, o tuo metu dirbta kitose patalpose. Magistralė tvirtinta prie mūro sienų, gelžbetonio kolonų ir metalinių sijų, per sienas vamzdis pravestas gręžtomis angomis, o išdavimo taškai kompensacinėmis alkūnėmis nuleisti prie darbo vietų.

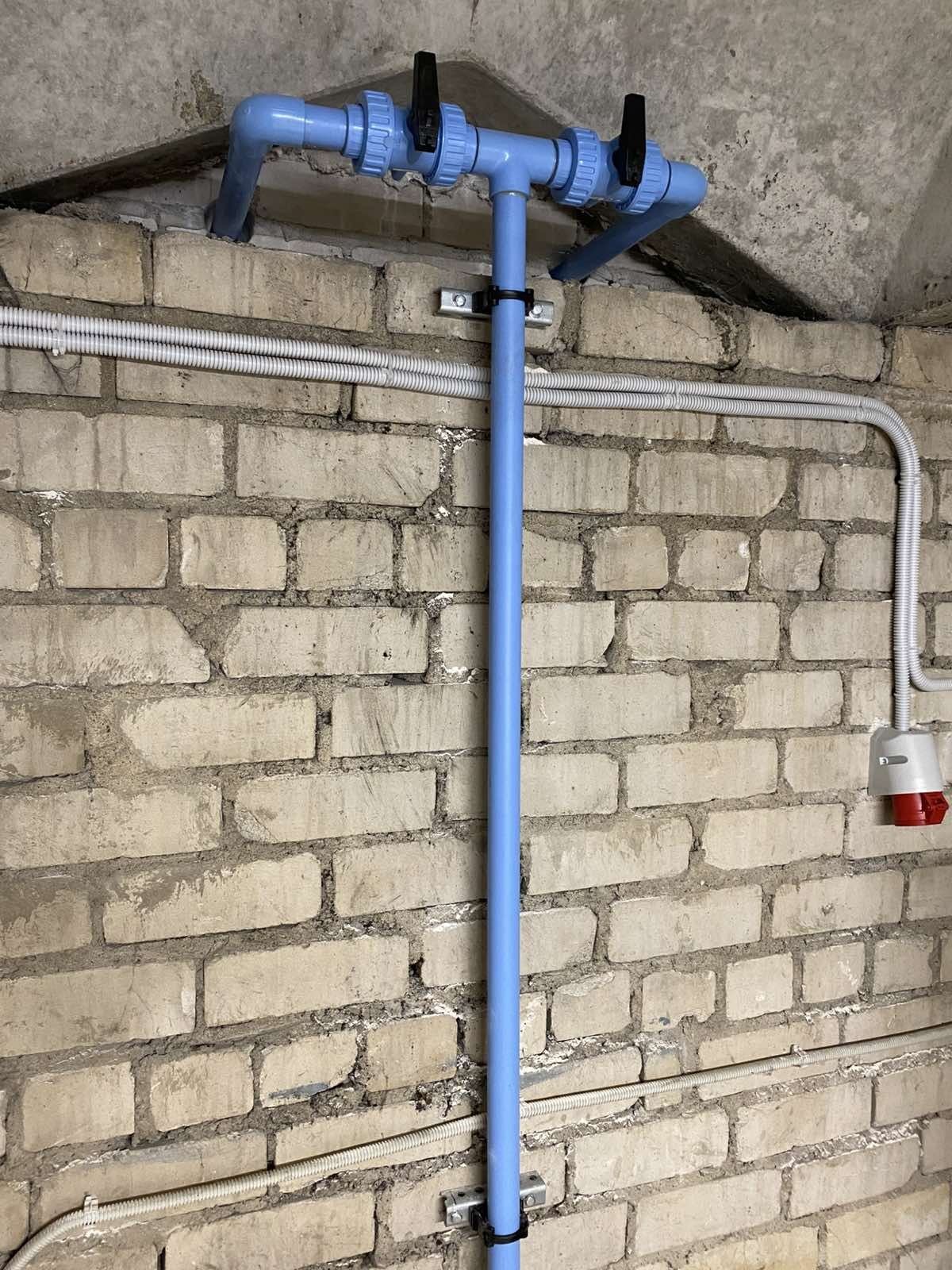

Darbai užbaigti sausio 30 d. Vasario 3 d. objekte įvyko perdavimo susitikimas: užsakovui parodyti visi 14 oro išdavimo taškų ir drenažo taškai, paaiškinta, kaip avariniu atveju uždaryti trasą ir kaip išleisti kondensatą. Nuo apžiūros iki perdavimo praėjo mažiau nei mėnuo.
