Projekto eiga
Užklausa gauta 2026 m. kovo pradžioje su konkrečiu komponentų sąrašu. Kitą dieną BADS projektų vadybininkas apžiūrėjo objektą ir su užsakovu aptarė poreikį: postų išdėstymą, ričių tvirtinimo vietas prie santvarų, ventiliatoriaus vietą ir ortakio išvedimą į lauką. Pagal apžiūrą parengtas pasiūlymas su ortakių medžiagomis ir montavimo darbais; užsakovas jį patvirtino per tris dienas, sutartis pasirašyta kovo 10 d.

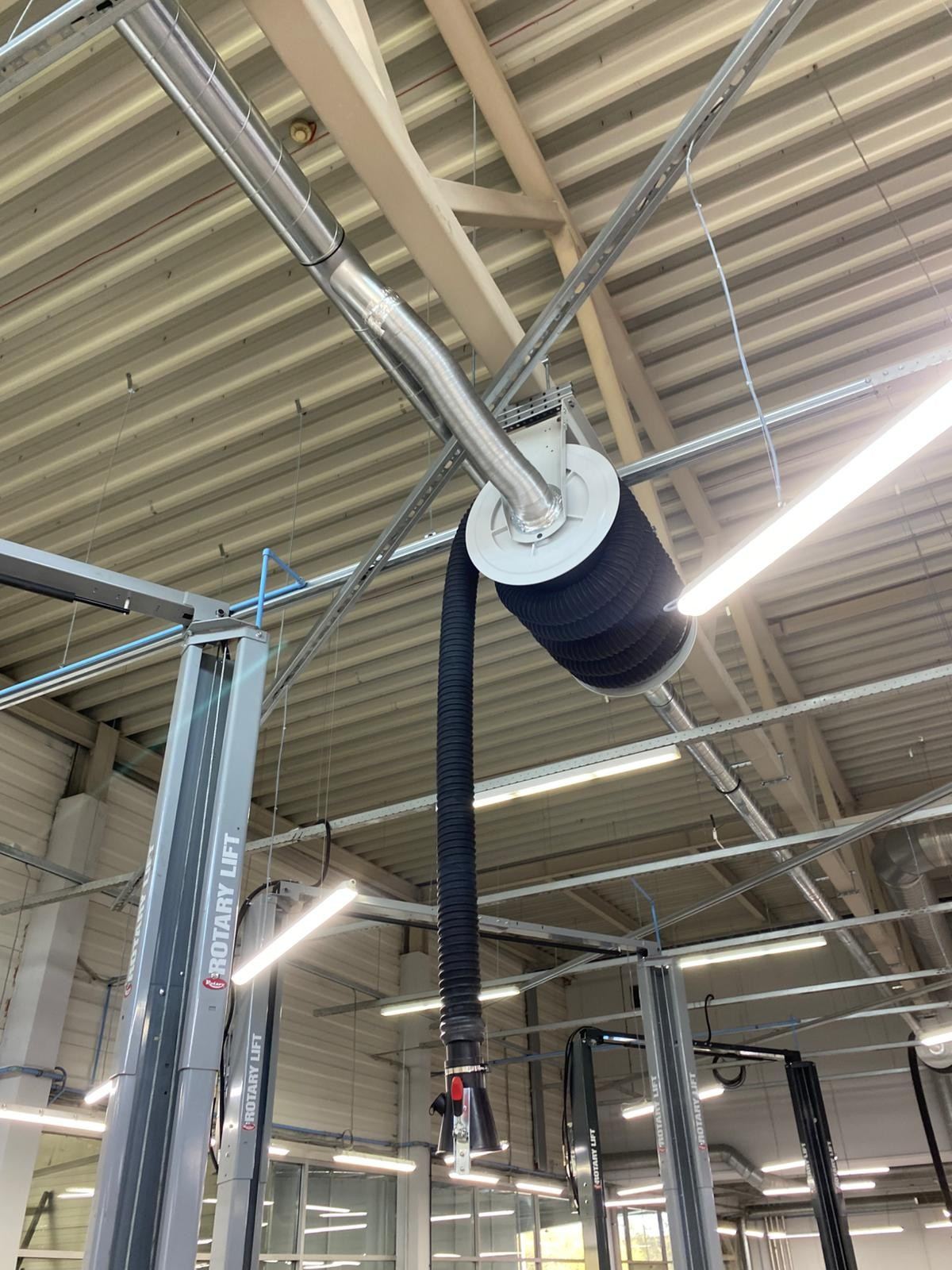

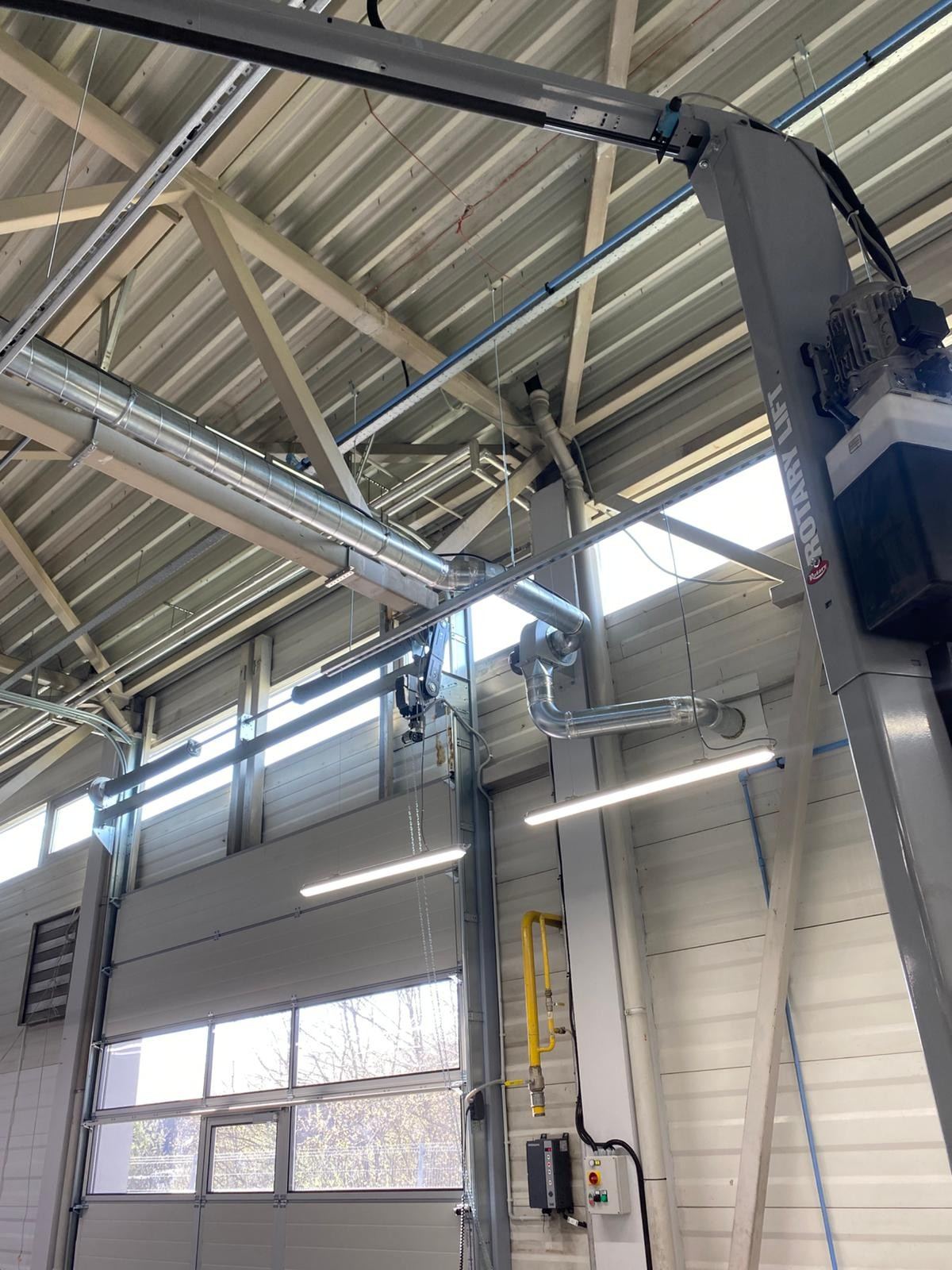

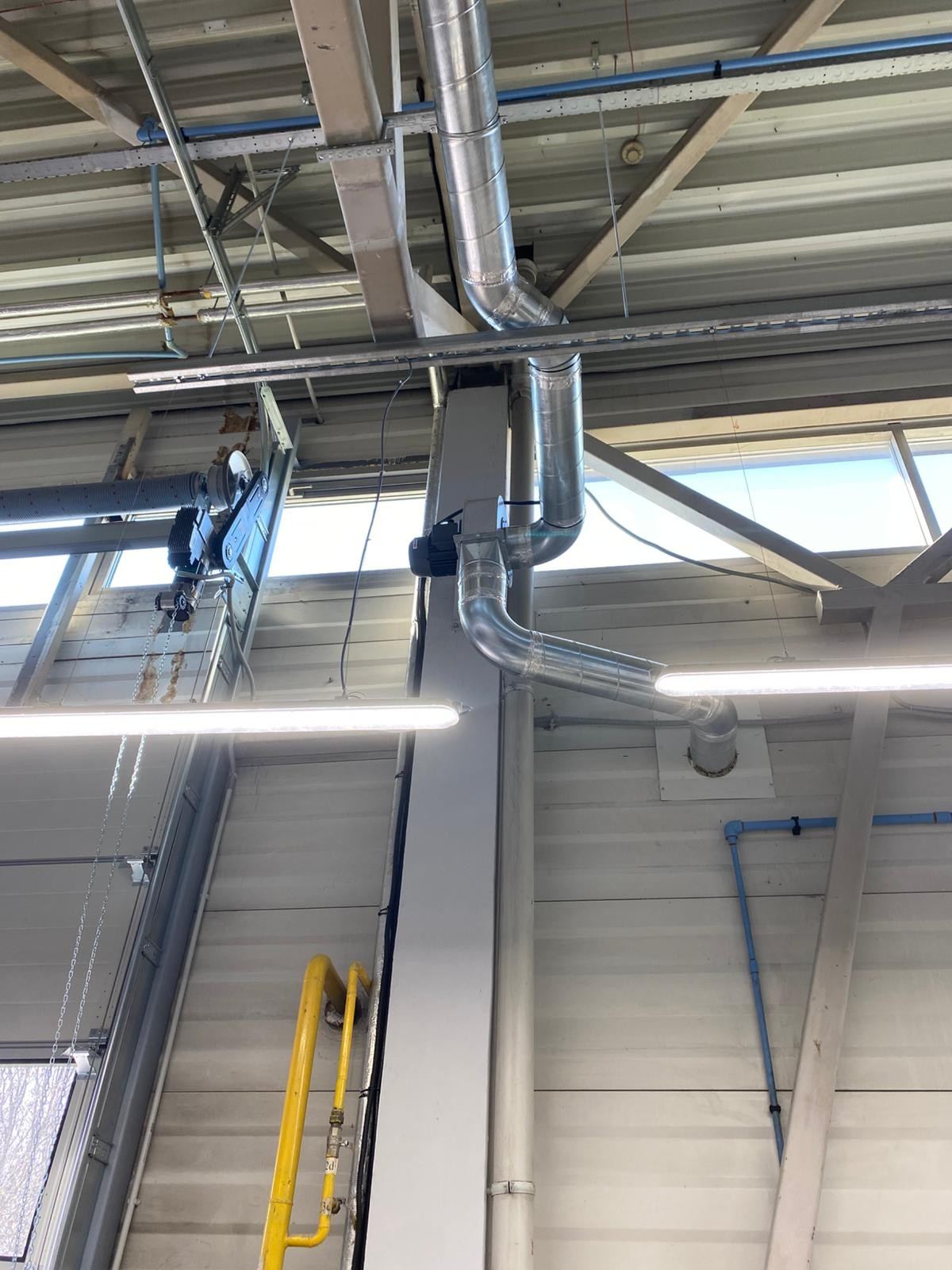

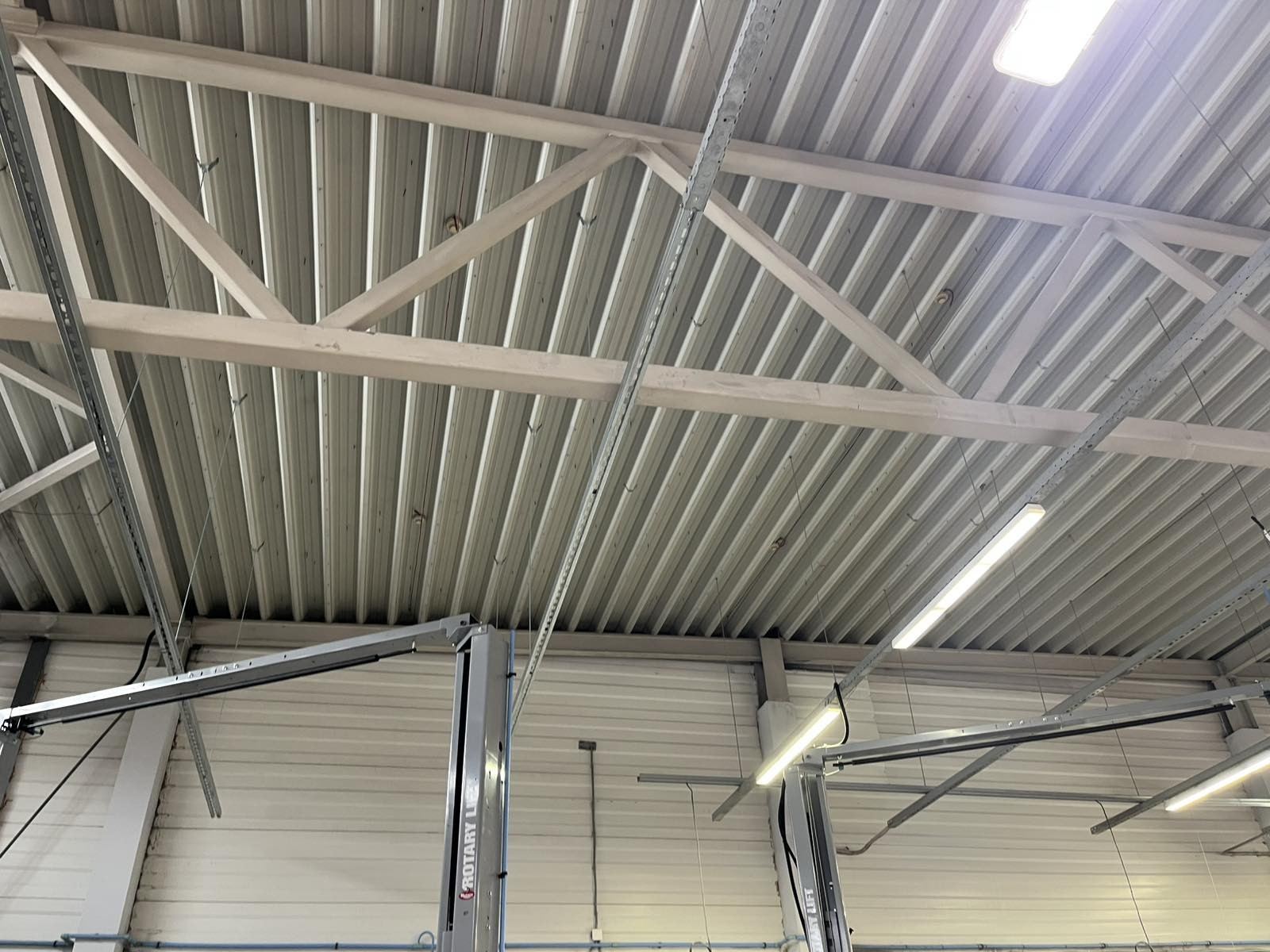

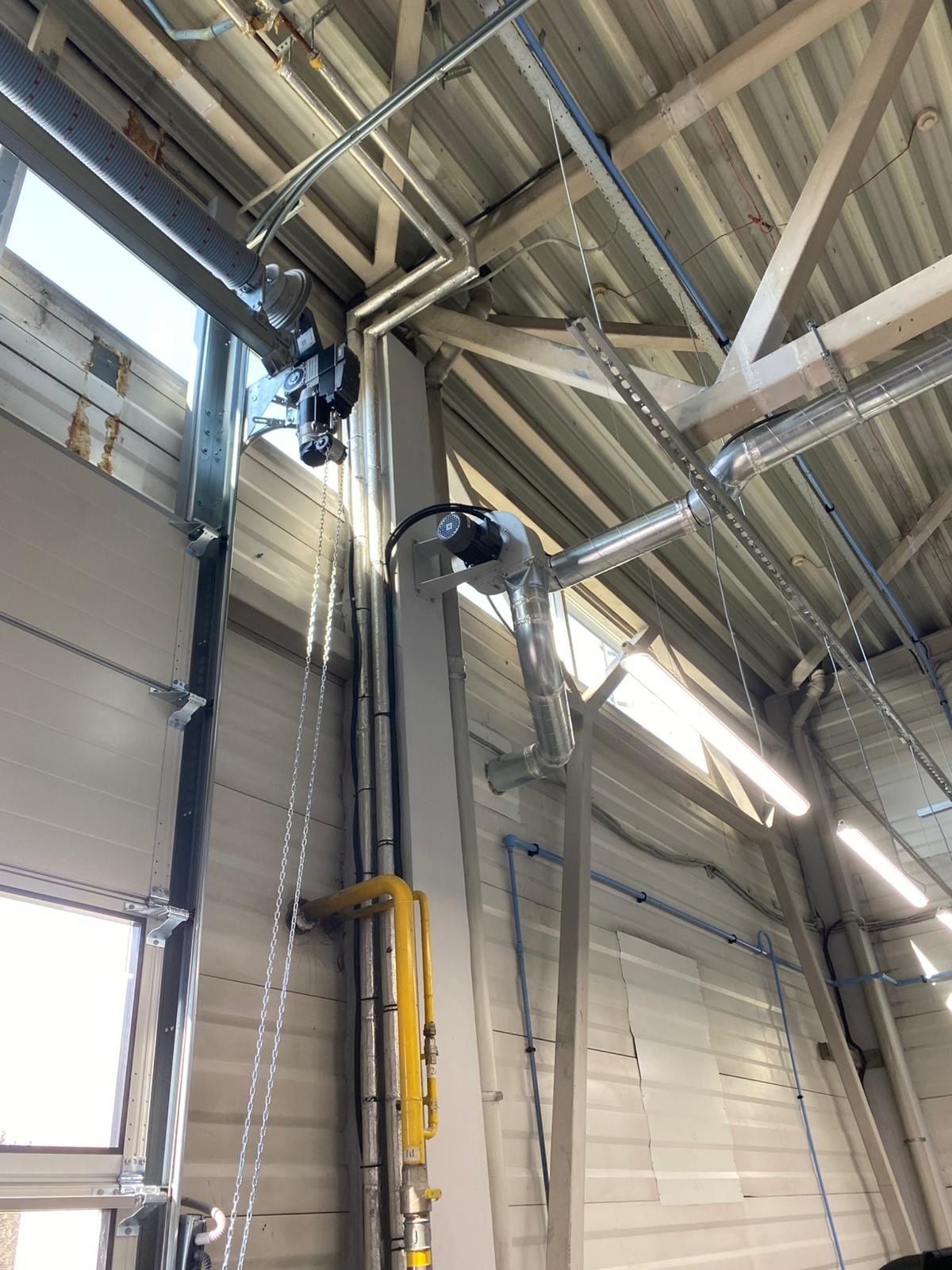

Įranga iš gamintojo gauta iki kovo pabaigos. Montavimo langas derintas su serviso darbo grafiku. Prieš darbus montuotojai objekte pasitikslino ortakių trasą: Ø160 mm magistralė palei santvaras, Ø125 mm atšakos į kiekvieną ritę, trišakis magistralės sujungimui. Montavimas atliktas balandžio 15–22 d. su nuomotu žirkliniu keltuvu: ritės pritvirtintos prie santvarų, ventiliatorius – ant sieninio laikiklio prie kolonos, valdymo skydas – ant tos pačios kolonos operatoriui pasiekiamame aukštyje.

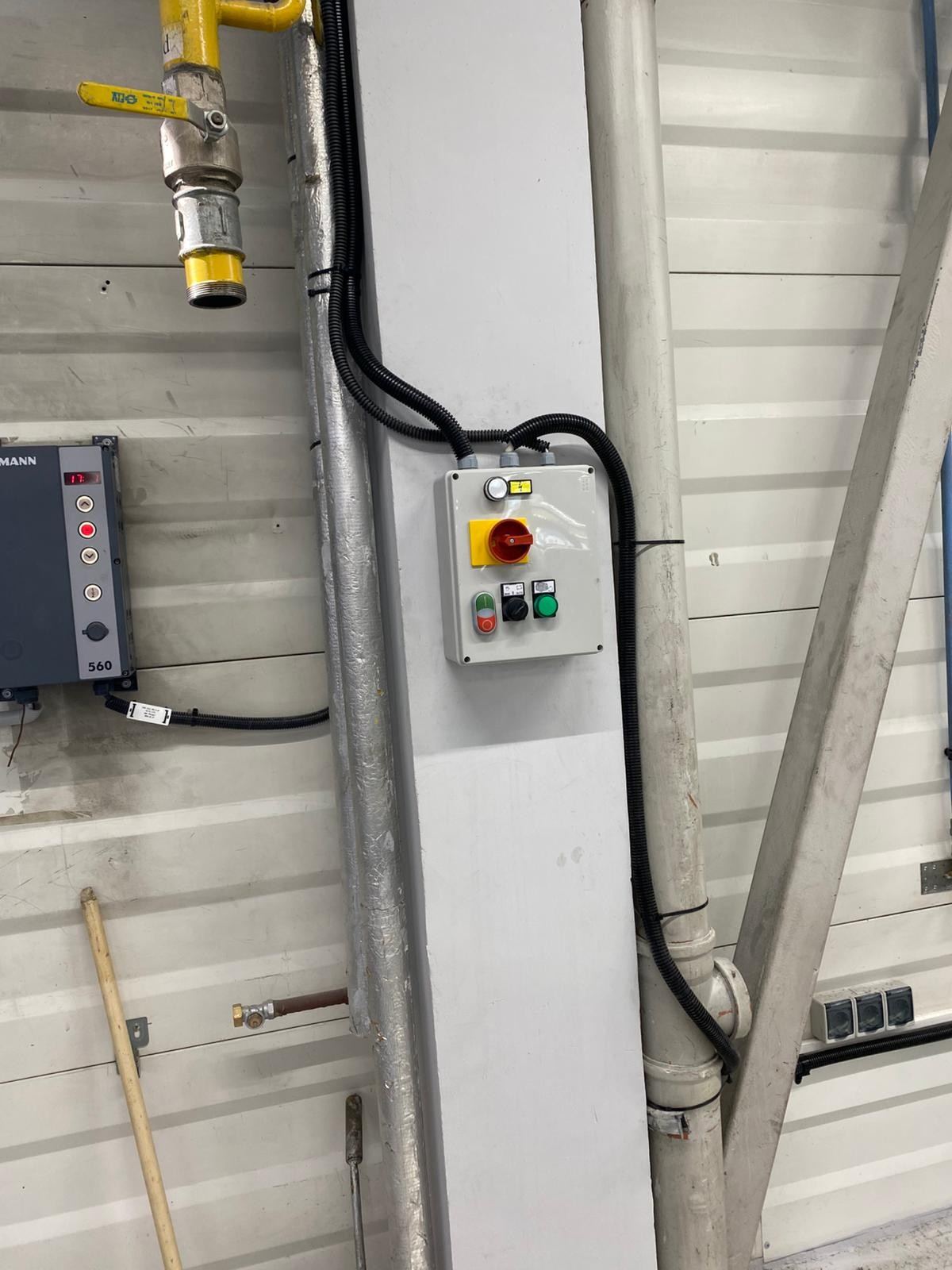

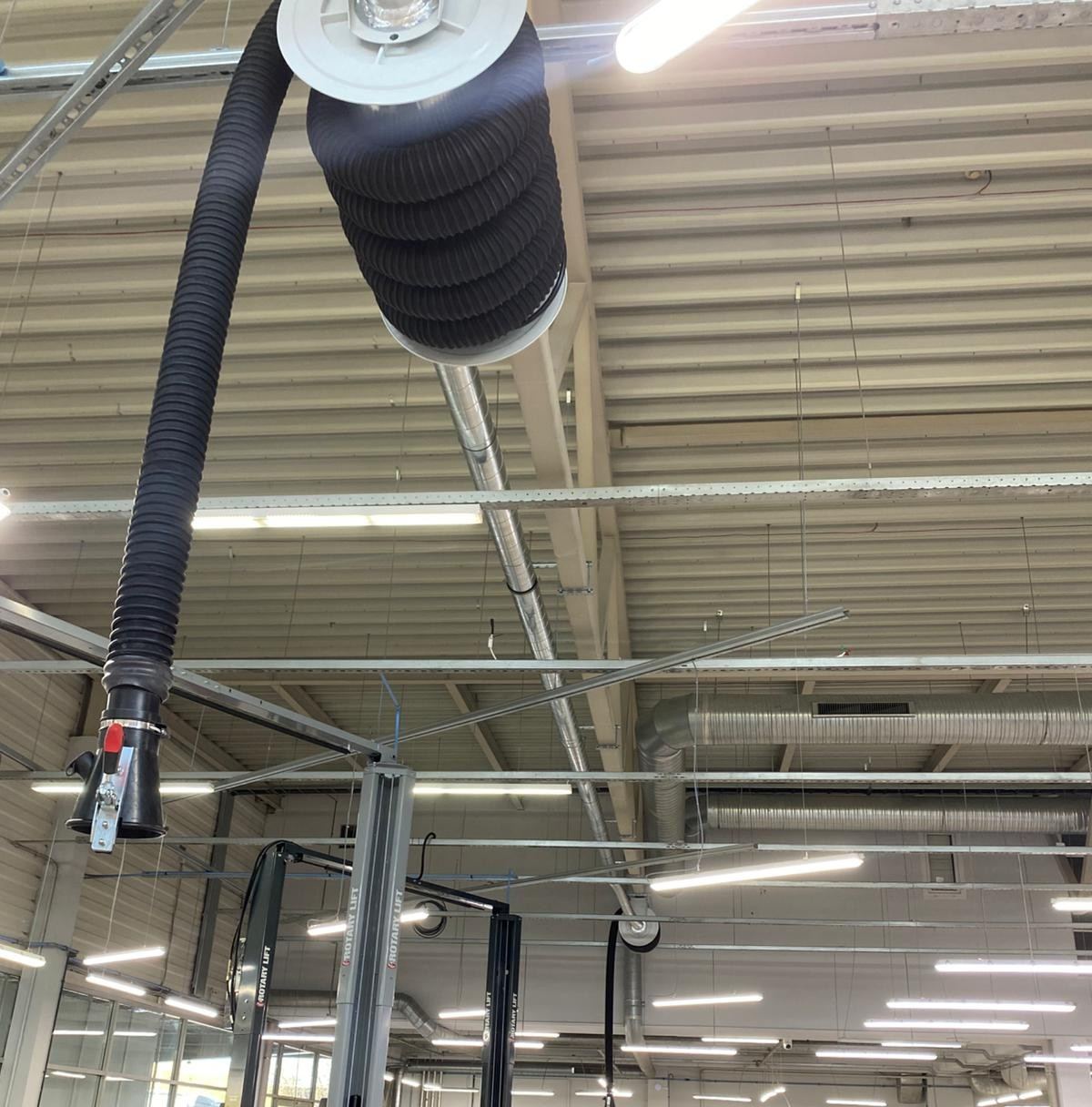

Valdymo logika nereikalauja keisti darbuotojų įpročių: mechanikas nuleidžia žarną ir uždeda antgalį ant išmetimo vamzdžio – ritėje esantis mikrojungiklis įjungia ventiliatorių; suvyniojus žarną ventiliatorius sustoja. Ričių sklendės uždaro nenaudojamą atšaką, todėl visas ventiliatoriaus našumas tenka dirbančiam postui.
Kontekstas: pirmasis etapas
Tai antras šio užsakovo dujų ištraukimo projektas su BADS. 2025 m. jo naujai statytame serviso centre Kauno rajone įrengta didesnė sistema: keturios išmetamųjų dujų ritės su dviem ventiliatoriais ir automatiniu paleidimu bei suvirinimo dūmų ištraukimo rankovė su ventiliatoriumi ir filtrų bloku. Tame projekte ortakiai ir išvadai virš stogo buvo numatyti pastato techniniame projekte (po 450 m³/h kiekvienam ištraukimo taškui, išmetamų dujų temperatūra iki +50 °C) ir įrengti statybos rangovo, o BADS parinko įrangą pagal projekto išvadus, suderino ričių montavimo aukščius ir tvirtinimą prie kolonų su pastato konstruktoriumi, sumontavo įrangą 2025 m. spalį–lapkritį ir perdavė ją su naudojimo instrukcijomis. Projektuotojams tai pavyzdys, kad išmetamųjų dujų ištraukimo išvadus verta numatyti pastato projekte, o įrangą parinkti pagal juos.
